Nya huset - Lilla Vegred



Nu är det dags för oss att lämna gården. Den kommer att säljas under våren och vi ska stycka en tomt och bygga ett litet hus.

Arbetsnamn Lilla Vegred.

På den här sidan ska vi beskriva processen - det är så lätt att man glömmer vedermödorna när det hela är klart.


Så här ska det se ut är tanken.

Med hjälp av Gunnar Åsell, arkitekt i bekantskapskretsen, har vi ritat, ritat om, bytt tomt, ritat om igen, bytt byggare, ritat om igen och igen och så småningom bestämt oss för ovanstående, ett hus på ca 117 kvadratmeter på en relativt stor tomt. Husets ytterväggar byggs i Iso-timber, ett rent trämaterial. Ljust falurött med vita detaljer. Varma golv och stora specialbyggda fönster. Värme och ljus.


Tidplanen är följande: väg till tomten i mars, avloppsanläggning och gjutning av platta i april/maj, byggstart i mitten av maj och förhoppningsvis klart till den 1 september. Inflyttning 1 oktober.


Den 8 februari fick vi bygglov.

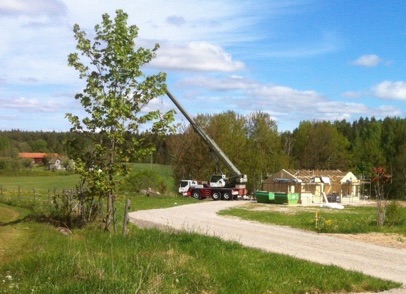

Första tecknet på att nåt är på gång: en grävskopa vid vägen, som ska upp till nya tomten.

14.2

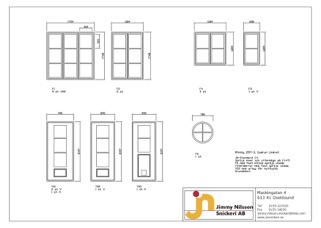

Vi har varit i Oxelösund och besökt Jimmy Nilsson, som tillverkar superfina fönster och dörrar, helt i trä och med äkta spröjs.

Sådana ska vi ha, specialritade av Gunnar arkiekten. Det blir faktiskt inte så mycket dyrare än industritillverkade fönster med fuskspröjs. Men vilken skillnad på kvalitet!! Trä från Dalarna och så hantverk rakt igenom.

I nuvarande huset har vi 3 kakelugnar, en rörspis och en gammal vedspis. Att elda i kakelugnar är mysigt, så en kakelugn är ett måste i nya huset. Nu har vi beställt en hos Norrköpings kakelugnsmakare, som satt upp en i vårt nuvarande hus och som har massor att välja mellan.


Vi har valt denna:

En rent vit ugn med mittband och stor snäcka, ungefär 2.5 meter hög. Fin!

Vecka 8. Dom har börjat


göra vägen till tomten.


Mycket massor blir det...


Men det blir fint.

6 mars. Möte om tekniska beskrivningen för bygget. Mycket byråkrati och bestämmelser är det.....


7 mars. Dom flyttar massor av massor på nya tomten. Det blir nog bra, men just nu ser det ut som massa massor.

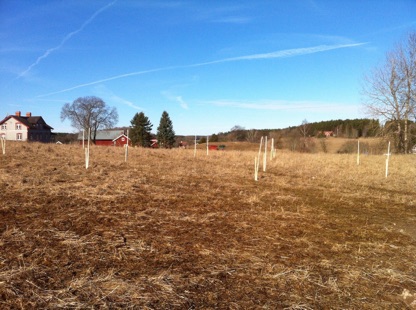

21 mars. Huset är utsatt av Metria, dvs pinnar i alla hörn efter bygglovshandlingarna. Även boden utsatt, men där solpanelshuset ska vara ligger en jordhög.


27 mars. Färdigställandeförsäkringen klar. Miljö- och hälsan har varit ute och tittat på platsen för avloppsanläggningen. OK.


5.4 Nu är alla ritningar, som kommunen behöver för att ge oss starttillstånd, inne. Nu väntar vi på beslut.


10.4 STARTBESKED - nu kan vi börja på riktigt.


19.4 Byggmöte.

Det drar ihop sig.

Onsdagen den 10 maj gjuts plattan.

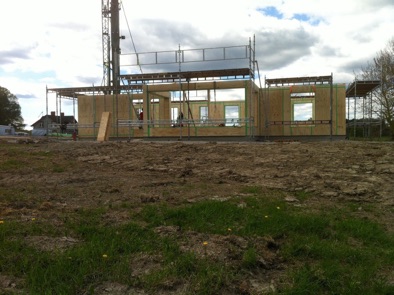

Tisdagen den 23 maj kommer IsoTimberväggarna.

Då ska takstolar vara på plats.

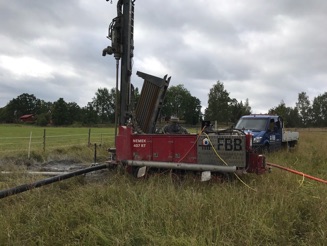

26.4 Finspångs brunnsborrare här för att se ut plats. Beställt.


Dom gräver för grunden. Det blir högre åt norr än vi trodde. Svårt att avgöra med en sluttande tomt.

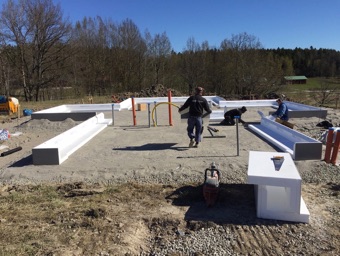

4 maj. Kantblocken till grunden på plats och man kan se hur det ska se ut.

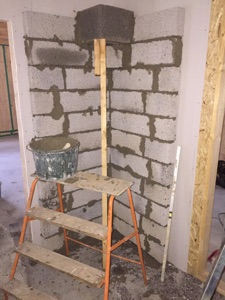

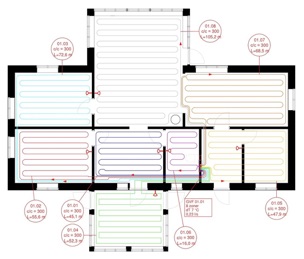

Måndagen den 8 maj: golvvärmen lagd.


Tisdaden den 9 maj: kontrollansvarige, kommunen och arkitekten på plats för att inspektera inför gjutningen.

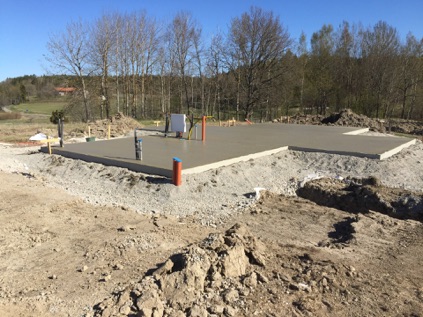

Onsdagen den 10 maj: grundplattan gjuten.


Torsdagen den 11 maj: avloppet klart.

Vecka 21, 22-28.5

Måndag - förberedelse för väggarna.

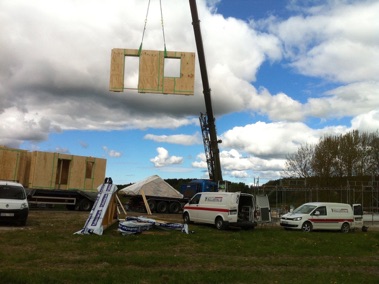

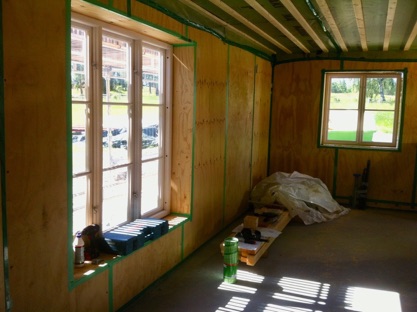

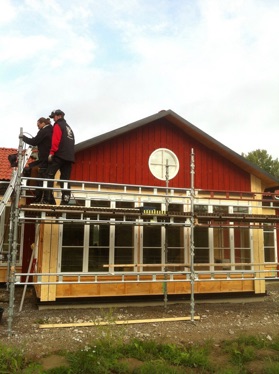

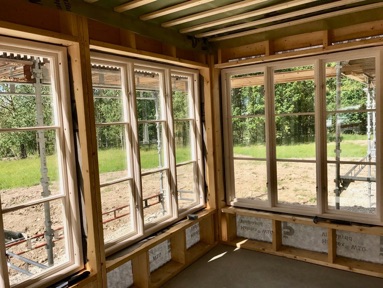

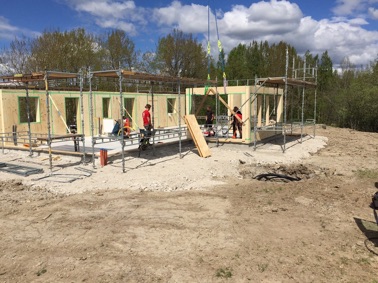

Tisdag - IsoTimberväggarna kom och sattes upp. Vilket äventyr!

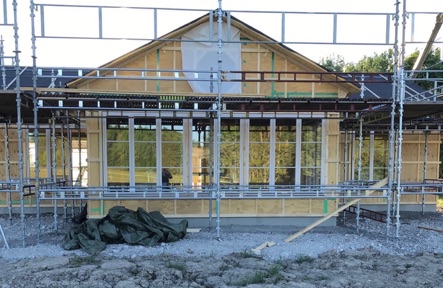

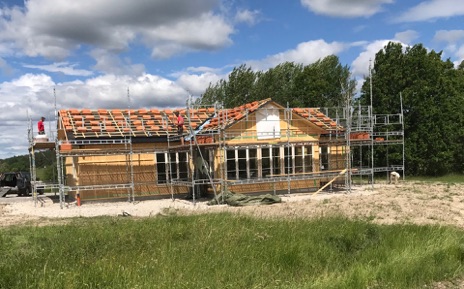

Onsdag - takstolarna på plats.

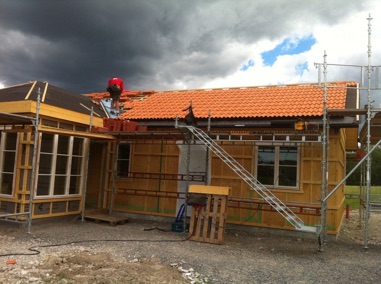

Vecka 22. 29.5- 4.6  Vi har gått in i sommarmånaden juni.

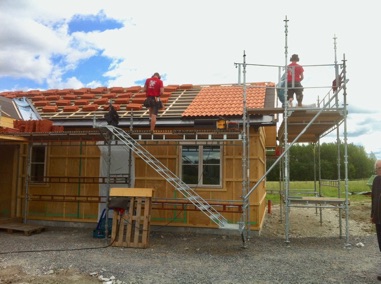

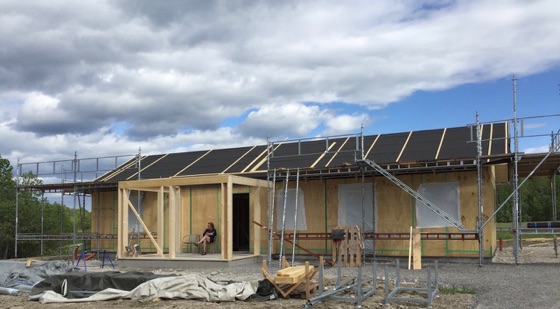

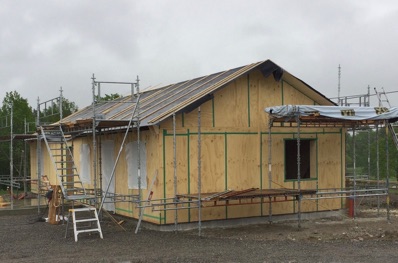

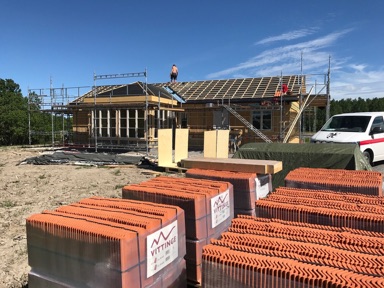

Dom bygger tak och verandan börjar bli till. Det blir fint!

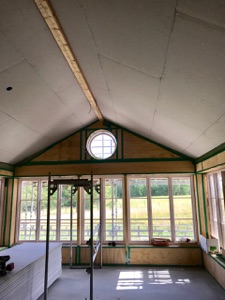

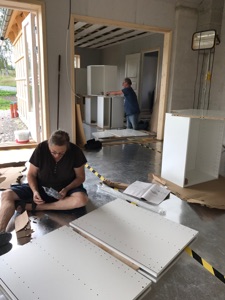

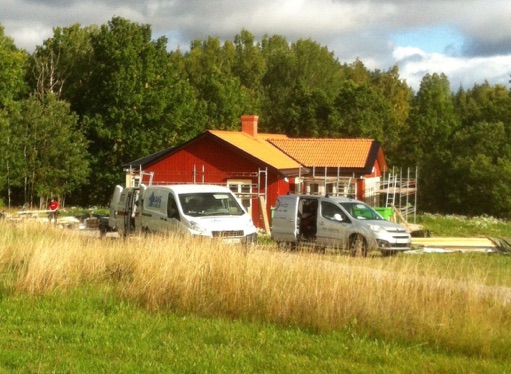

Onsdag: kakelugnsmakaren är här och förbereder för skorstenen.
